【重点项目推进】全年完成固定资产投资31.6亿元,同比增长19.1%,超出年初预期增长3.0%的目标16.1个百分点。全年实施县重点项目59宗,完成投资19.7亿元,完成全年投资计划的94%。新城区道路(三月三大道、万泉河大道、仕阶路)项目、海南省琼中县营东、营南、营北社区组织活动场所项目、海南省琼中县营根镇至百花岭公路项目、长征镇管线下地项目、海南省琼中县长兴村委会至飞水岭旅游公路项目年度投资进度排名全县前五。2020年发布招商项目41宗,总投资109亿元,引入招商项目44宗,推动招商项目落地39宗。
2020年项目建设亮点:

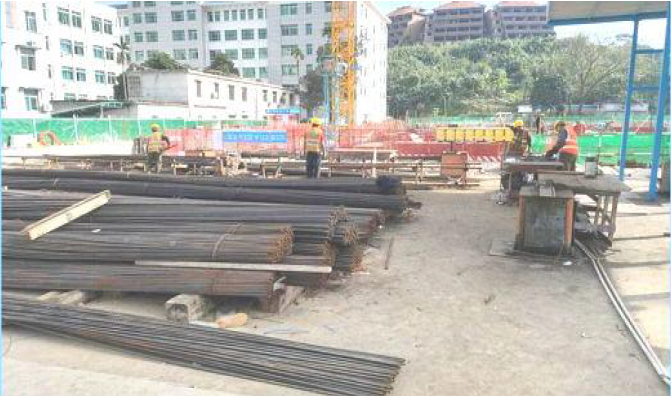

说明:海南省琼中县人民医院感染科楼与配套工程位于海南省琼中县营根镇营根河畔,总建筑面积10433.97平方米,建设内容包括:感染科楼1栋及配套附属设施,由琼中县城市建设投资有限公司负责建设。该项目总投资7648万元,自2020年9月开工,计划2021年竣工,截至2020年底主体工程第2、第3层正在搭建,该项目建成投产将有利于提升全县卫生医疗水平。
(县发改委 供稿)
说明:琼中·兆南城位于海南省琼中县营根镇玉锦大道东侧,总建筑面积473939.21平方米,建设内容包括:高端度假民宿建筑13200平方米,商务办公建筑70945.07平方米,商业建筑256701.12平方米,人才安居房建筑68639.10平方米,企业总部建筑8501平方米,幼儿园建筑2000平方米,地下室等建筑53952.92平方米,由琼中兆南实业投资有限公司负责建设。该项目总投资29.5亿元,自2020年9月开工,计划2023年竣工,截止目前已完成桩基建设和场地平整,该项目建成投产将有利于加快打造成县城中心商务区(CBD)。
说明:琼中三永凤凰汇商业综合体项目位于海南省琼中县营根镇营根路靠近百花廊桥处,总建筑面积约46052.17平方米,建设内容包括酒店建筑14008.26平方米、商务办公loft建筑17510.33平方米,商业建筑3502.07平方米、地下室等配套设施11031.51平方米,由琼中三永投资有限公司负责建设。该项目总投资2.5亿元,自2020年7月开工,计划2024年竣工,截止目前主体框架第2层已成型,该项目建成投产将有利于加快打造成县城中心商务区(CBD)。
说明:海南省琼中县人民医院感染科楼与配套工程位于海南省琼中县营根镇营根河畔,总建筑面积10433.97 平方米,建设内容包括:感染科楼1 栋及配套附属设施,由琼中县城市建设投资有限公司负责建设。该项目总投资7648 万元,自2020 年9 月开工,计划2021 年竣工,截至2020 年底主体工程第2、第3 层正在搭建,该项目建成投产将有利于提升全县卫生医疗水平。(县发改委 供稿)
说明:琼中·兆南城位于海南省琼中县营根镇玉锦大道东侧,总建筑面积473939.21 平方米,建设内容包括:高端度假民宿建筑13200 平方米,商务办公建筑70945.07 平方米,商业建筑256701.12 平方米,人才安居房建筑68639.10 平方米,企业总部建筑8501 平方米,幼儿园建筑2000 平方米,地下室等建筑53952.92 平方米,由琼中兆南实业投资有限公司负责建设。该项目总投资29.5 亿元,自2020 年9 月开工,计划2023 年竣工,截止目前已完成桩基建设和场地平整,该项目建成投产将有利于加快打造成县城中心商务区(CBD)
说明:琼中三永凤凰汇商业综合体项目位于海南省琼中县营根镇营根路靠近百花廊桥处,总建筑面积约46052.17 平方米,建设内容包括酒店建筑14008.26 平方米、商务办公loft 建筑17510.33 平方米,商业建筑3502.07 平方米、地下室等配套设施11031.51 平方米,由琼中三永投资有限公司负责建设。该项目总投资2.5 亿元,自2020 年7 月开工,计划2024 年竣工,截止目前主体框架第2 层已成型,该项目建成投产将有利于加快打造成县城中心商务区(CBD)。
